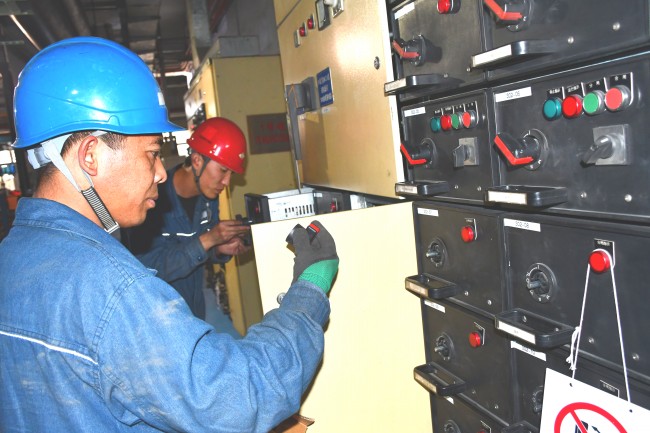

4月17日,长治热电公司#1发电供热机组C级检修工作进入第4天,已办理工作票54张,各项检修工作正在有序全面展开。
本次#1机组C级检修工作于4月14日开工,计划工期32天,将完成脱硫提效及公用系统增容改造等技改项目。在检修中,公司倒排进度,明确节点目标,科学合理安排施工,实行标准化作业、定置化管理,检修现场做到“五净五整齐”,严格落实“两票”管理,检查全过程动态监管,严把安全关、质量关、工期关,所有参加检修人员经过安全培训并考试合格,特种作业人员持证上岗。公司还成立检修安全纠察队,对检修现场安全实施专项监管,加强炉膛、再热器更换现场等高风险作业的安全监管,发现违章及时纠正并严格考核。同时,严格执行检修文件包和三级质量验收制度,做好质量控制,确保如期完工,修后一次点火启动并网成功。
